Kaukjärven uusi teollisuushalli

Kaukjärven uuden teollisuushallin rakentaminen on aloitettu tammikuussa 2024. Tällä sivulla pääset seuraamaan rakennusprojektin edistymistä.

Halli valmis ja luovutettu vuokralaisen käyttöön

30.8-1.9.2024

Halli alkaa olemaan kokonaisuudessaan valmis. Pihatöitä jatketaan vielä syyskuun puolella, asfaltointi valmistuu ja piha-alue saa verkkoaidan ympärilleen.







27.8.2024

Tilojen kalustukset alkavat olla valmiina. Loppusiivous on aloitettu ja halli alkaa olemaan valmis - vastaanottokatselmus lähenee.







13.8.2024

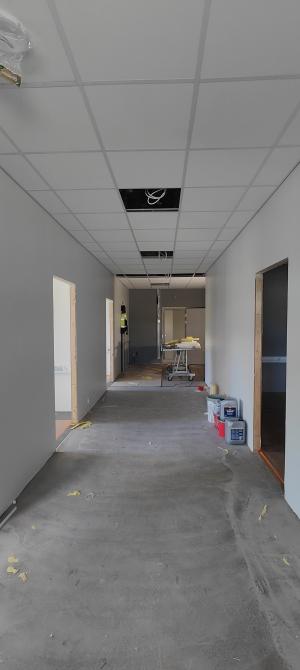

Toimistotilojen alakattoasennuksen alkavat olemaan valmiita, kuten myös talotekniikka hallin puolella.
Ulkotöissä aloitettiin pihan tasaus asfaltointia varten.

25.7.2024

Toimistotilojen ja pukuhuoneiden pinnoitustyöt ovat käynnissä. Sähkökeskukset kaapeloitiin ja vesi-ilmalämpöpumppu asennettiin.

"ilma-lämpöpumpun asennus"         "kaapeleita sähkökeskuksessa"

"kaapeleiden asennusta välikaton rakenteissa"       "Pukuhuoneen seinat laatoitettu valkoisella laatalla"

4.7.2024

.Toimiston sisätyöt etenevät vauhdilla ja toimistohuoneet alkavat muodostumaan. Teknisen tilan lattia sai pinnoitteen,
sekä hallin nosto-ovet on nyt asennettu.

"Toimistohuoneiden käytävä muodostumassa. Väliseinät pystyssä, mutta kattorakenteet vielä näkyvät"
Toimistohuoneiden käytävä
"Toimistohuone sisäpuolelta"
Toimistohuone sisäpuolelta
"Nosto-ovi asennettuna paikoilleen"
Nosto-ovi paikoillaan



"Teknisen tilan lattia päällystettynä"
Teknisen tilan päällystetty lattia















20-31.5.2024

Hallin lattian eristys on aloitettu.

"Rakennusmiehet asentavat vaaleansinisiä eristyslevyjä lattialämmityskaapeleiden alapuolelle."

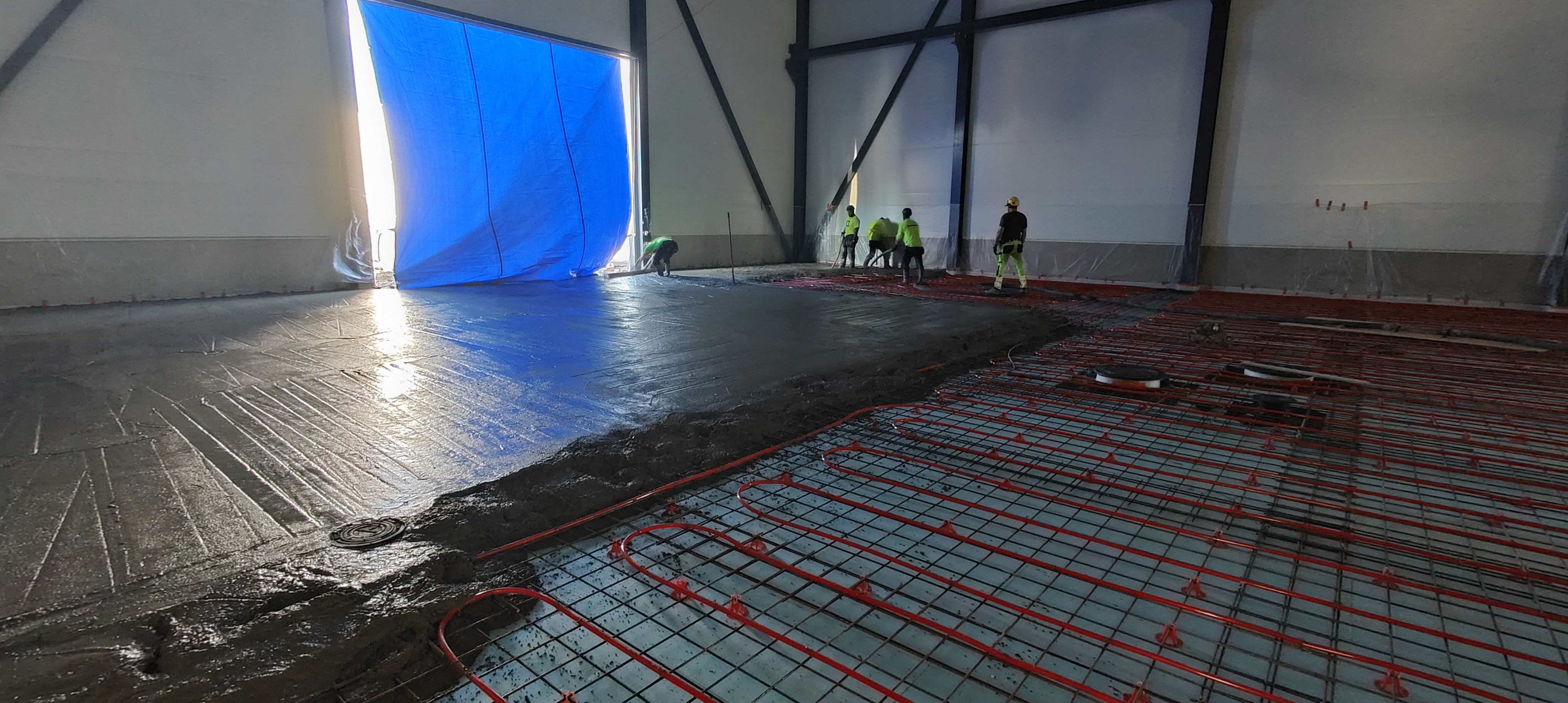

Hallin ensimmäisen lohkon lattiavalu aloitettu, toisessa lohkossa menossa lattialämmitysputkien asennus.

"rakennusmiehet tekemässä valua"

"rakennusmiehet asentavat punaisia lattialämmityskaapeleita eristelevyjen päälle"

Lattialämmitysputkien asennusta

Toisen lohkon valu tehty ja pintaa hierretään, toimistossa väliseinä- sekä sähkön suojaputkien asennukset käynnissä.

Valmis lattiapinta, seuraavaksi jälkihoidon aloitus, eli lattian kastelu ja muovikalvon asennus betonin päälle.

13.5.2024

Toimiston lattiavalu tehty, pinta hierretty ja jälkihoito aloitettu.

3.5.2024

Raudoitukset asennettu, seuraavaksi lattialämpöputkien asennus.

29.4.2024

Toimiston lattia eristetty, seinälinjat merkattu eristeeseen sekä radonkaistan ja kaivojen asennusta. Hallin puolelle IV-kanavat asennettu. Viimeisetkin seinäelementit nostettu.

23.4.2024

Hallin seinäelementtien asennus käynnissä, toimiston osalle ikkunat asennettu.

18.4.2024

Hallin osalle ensimmäisiä kattoelementtejä nostettu, toimiston katto- sekä seinäelementit asennettu. Seuraavaksi pilareiden juurivalut ja lattian eristys.

28.3.2024



22.3.2024

Radonputkien asennusta, sisäpuolen täytöt tehty sekä tuulitukien asennuksia

14.3.2024

Sokkelielementtien saumojen eristystä, sekä pohjaviemärin asennusta.



7.3.2024

Tänään pidettiin tarkastuskierros hallityömaalla kunnanjohtajan kanssa, joka näki myös miten suuri kohde työmaa onkaan mittasuhteiltaan.

Työmaalla edetään vauhdilla, runkotolpat on jo lähes kaikki paikoilleen asennettuna. Seuraavana on vuorossa kattotuolien asennus.



28.2.2024

Anturoiden pohjat, sadevesiviemärit sekä salaojat toimiston osalta valmiit, hallin osalta vielä vaiheessa.

21.2.2024

Salaojien tekoa, alle tulee suodatinkangas ja kapillaarikatkosepeli, jonka päälle salaojaputket asennetaan.

20.2.2024

Jätevesi- ja sadevesiviemärien asennusta.

12.2. & 15.2.2024

Räjäytyksestä syntynyt louhe murskataan ensin pienemmäksi kaivinkoneen iskuvasaralla, jonka jälkeen se syötetään murskaimeen, joka tekee siitä mursketta.

6.2.2024

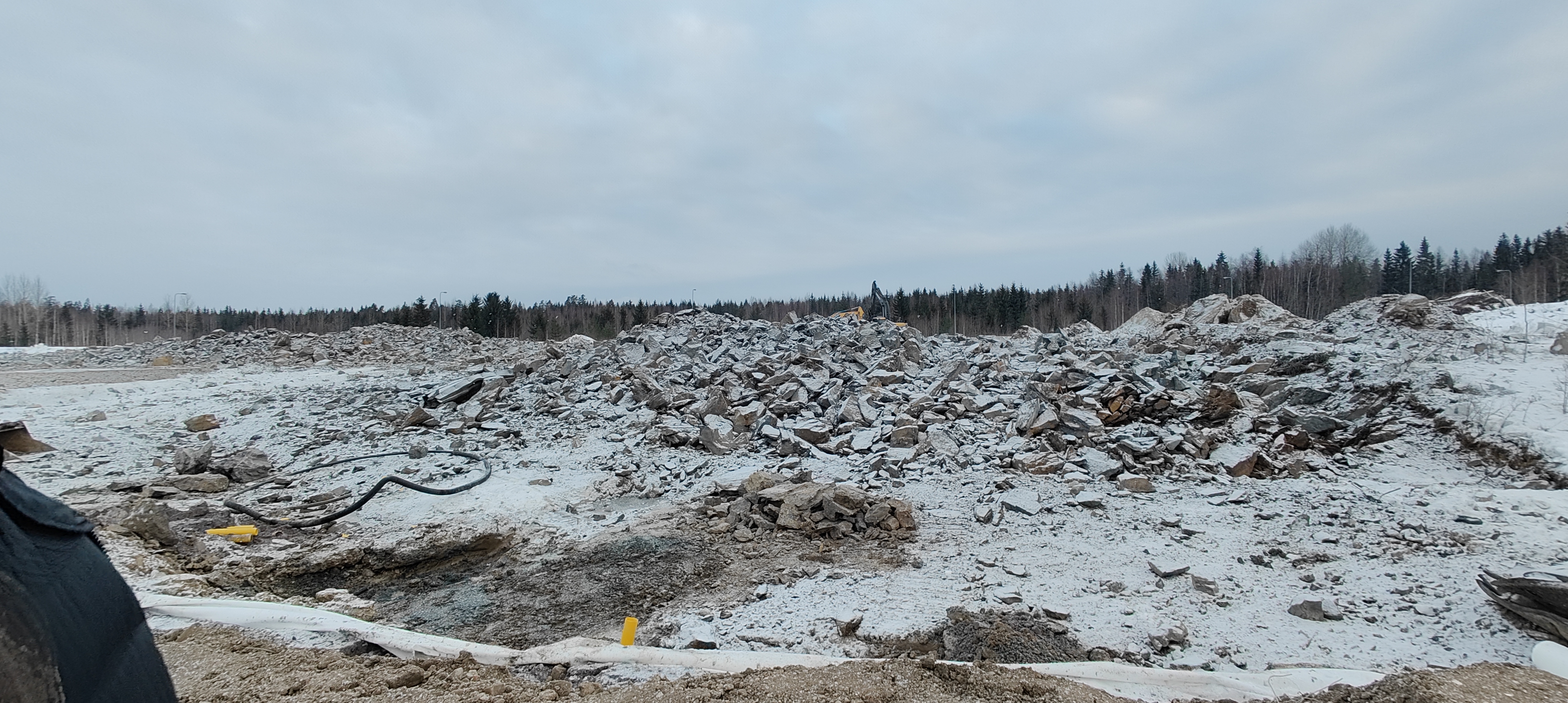

Kalliot on räjäytetty ja kuvissa näkyy räjäytyksestä syntyneen louheen. Tämän jälkeen louhe murskataan.

2.2.2024

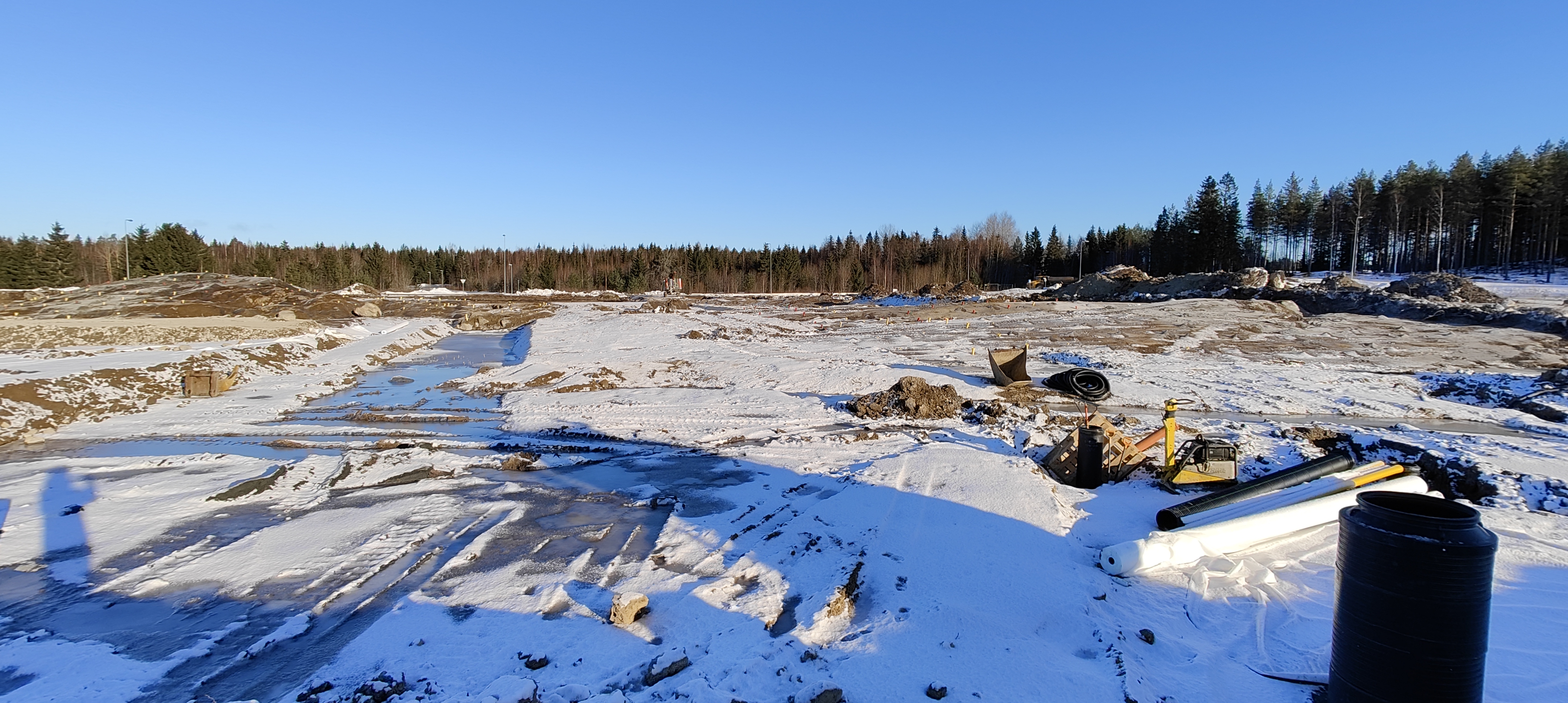

Kuvasta näkyy tulevaa anturalinjaa sekä kohta johon halli rakennetaan.

1.2.2024

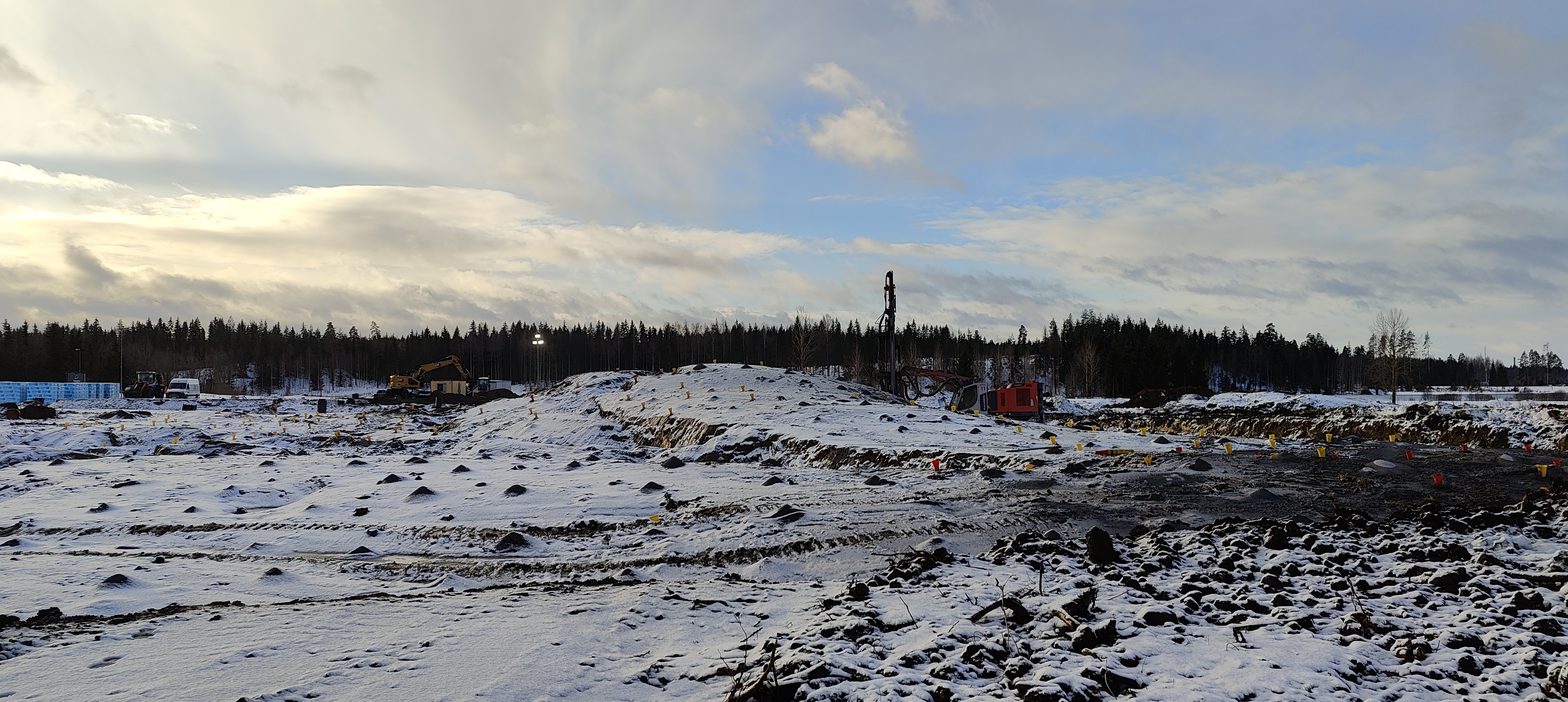

Poravaunu poraa kallioon reikiä, jotka myöhemmin panostetaan ja kallio räjäytetään.

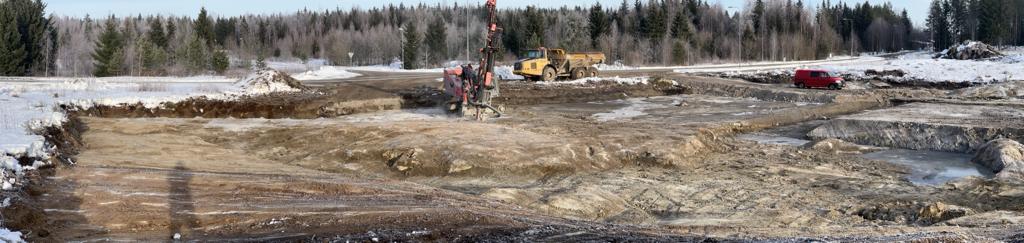

30.1.2024
