Tammelan liikuntahallin rakennusurakka



21.11.2022

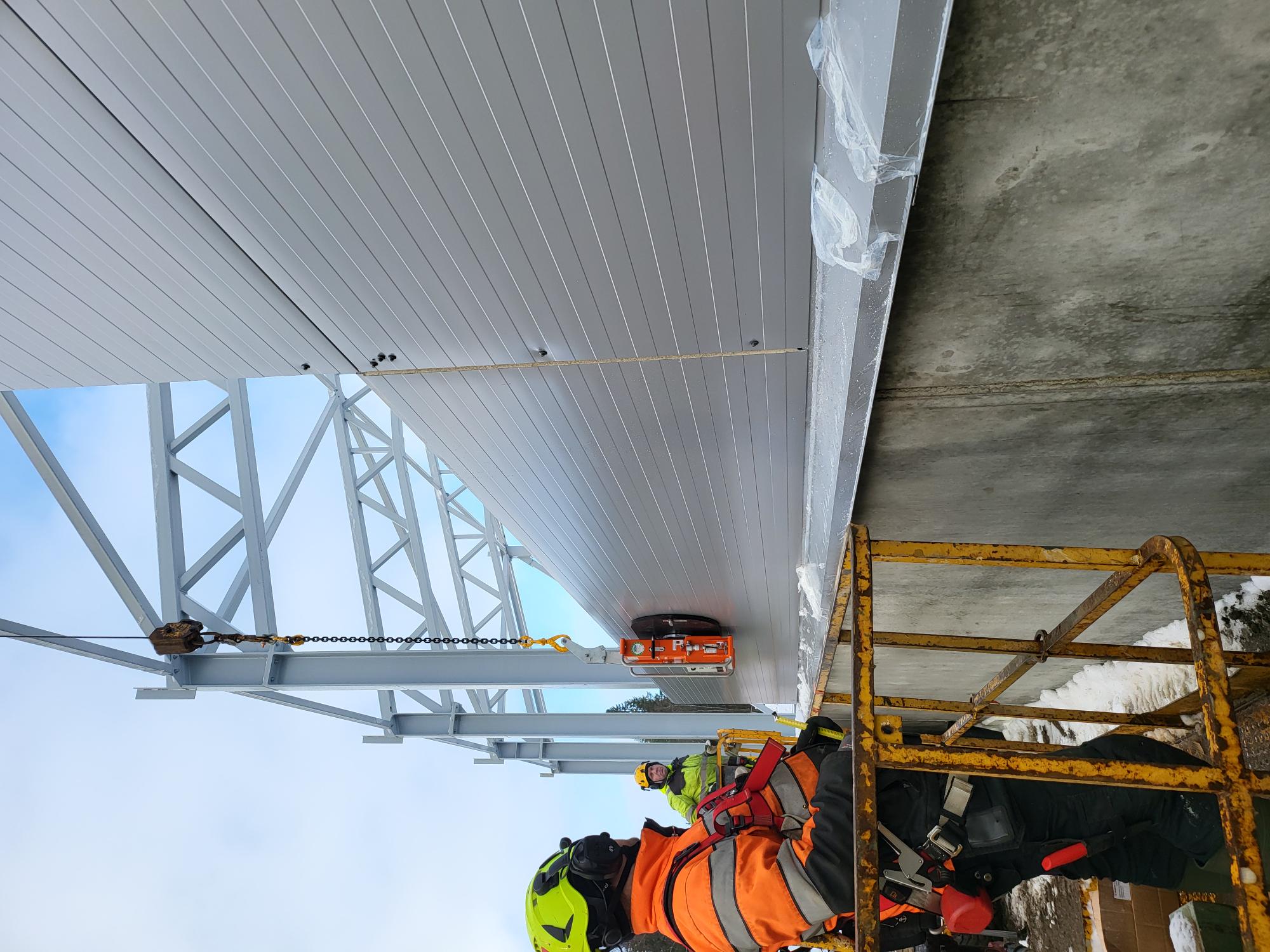

Pilariperustukset on saatu paikalleen ja täyttötyöt ovat käynnissä. Salaojat, kaukolämmön liittäminen sekä uusien liitoskaapeleiden asennus tapahtuu tulevan viikon aikana. Latuvalot pyritään sytyttämään tämän viikon kuluessa.

4.11.2022

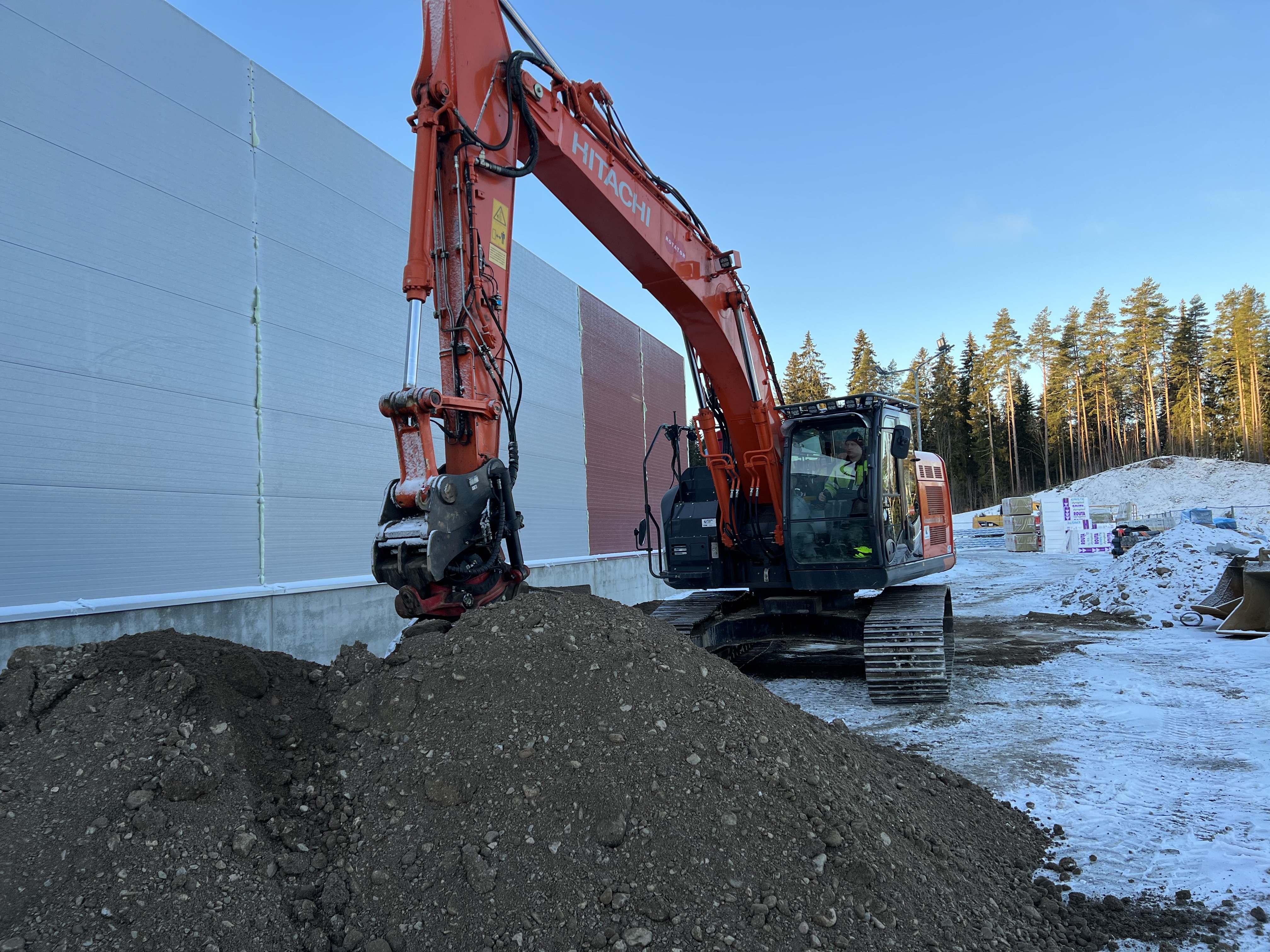

Työmaalla nosturi ensimmäisen kerran, käynnissä on anturaperustuksien asennus.

Maansiirto ja kaivuutyöt Maanrakennus Niittylä Oy

Antura ja hallitoimittaja Linnasteel Oy





1.11.2022

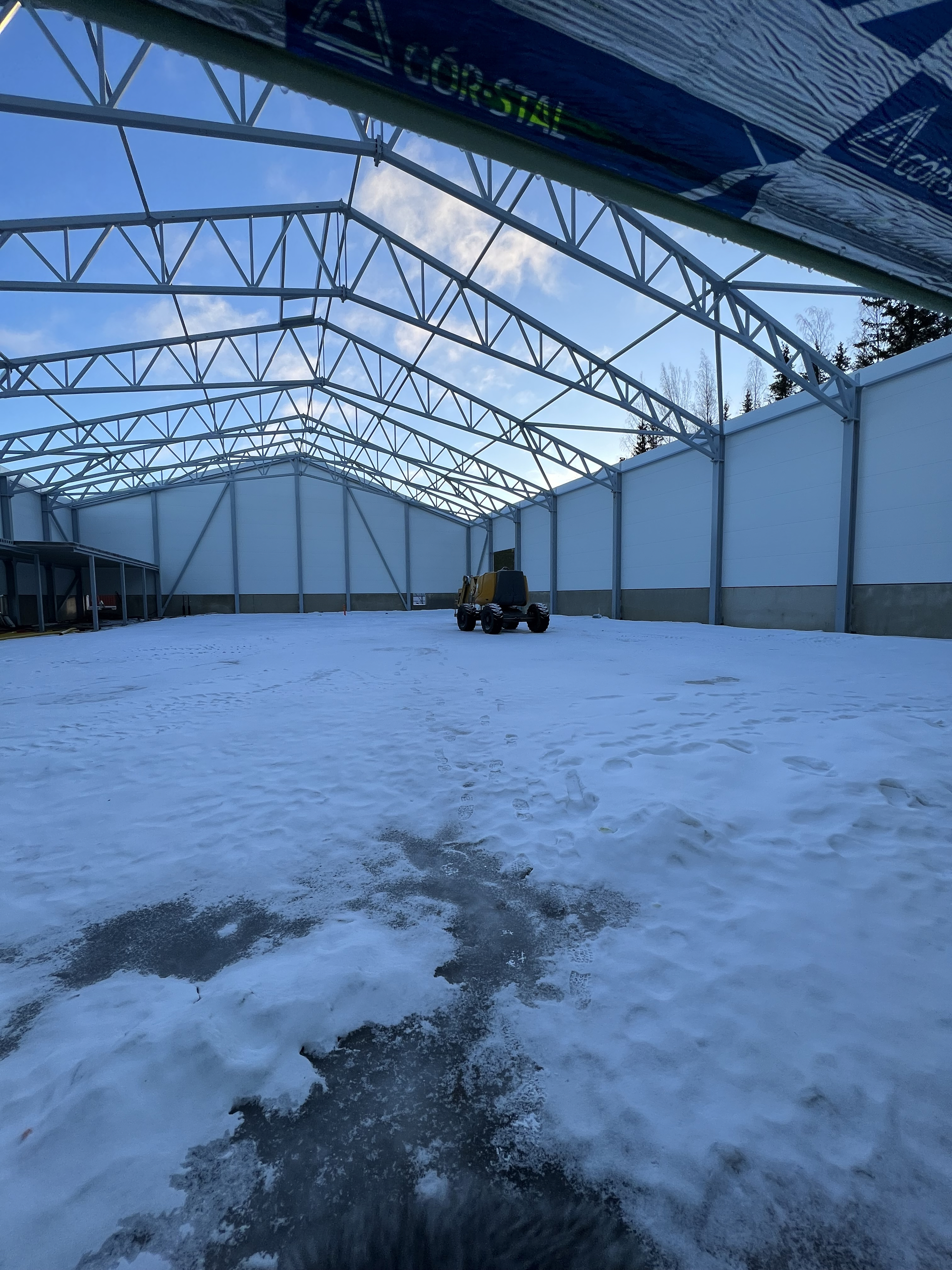

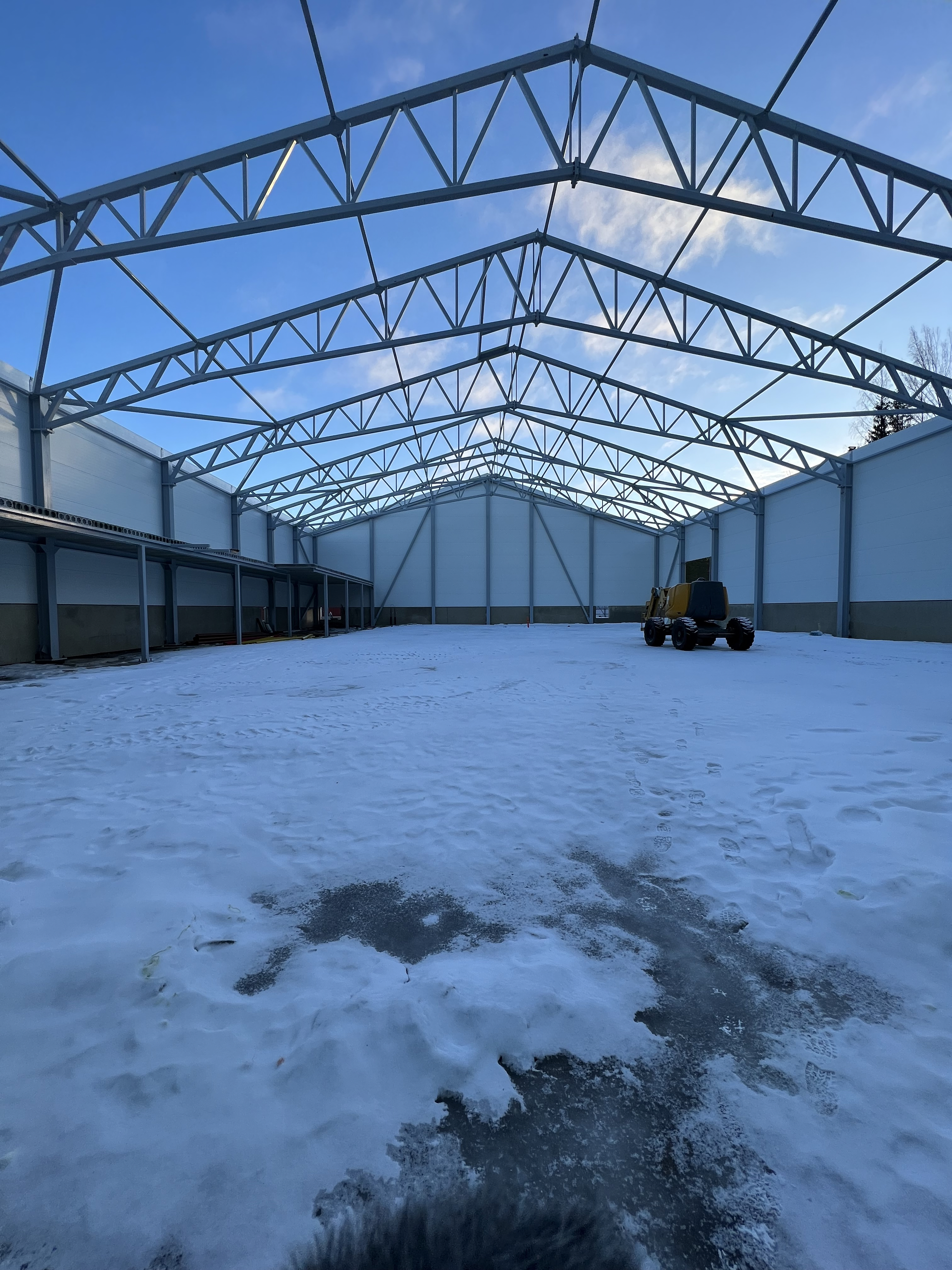

Liikuntapuistoon rakennettavan hallin rakennustyöt ovat jo hyvässä vauhdissa maanrakentamisen osalta.
Anturoiden asentaminen aloitetaan perjantaina autonosturia käyttäen.

Rakennusalue on aidattu, alueella kulkeminen on ulkopuolisilta kielletty.

Frisbeegolt väylä 1 on käyttökiellossa arkisin (ma-pe) klo 7.00-16.00 toistaiseksi maa-ainesksen kuljetuksen vuoksi.

Kuntoratojen 1,0km ja 1,6km valaistus on poissa käytöstä toistaiseksi.
